Der Masterplan-Prozess
1. Lösungsansätze und Zielkonzepte
Die Projektleitung legt Projektgrundlagen fest und erarbeitet zusammen mit der Begleitgruppe, der Spezialkommission und dem interdisziplinären Planungsteam Stossrichtungen sowie Lösungsansätze. Daraus entsteht ein Entwurf fürs Zielkonzept. Das Zielbild zeigt die Vision für den zukünftigen Stadtraum für die kommenden 15 Jahre. Es umfasst eine grafische Darstellung und ist ein Teil des Masterplans. Die Stadt Wetzikon und die SBB haben das Projekt gemeinsam mit privaten Grundeigentümerinnen und Grundeigentümer sowie verschiedenen Interessensgruppen aus Wetzikon erarbeitet.
2. Machbarkeit
Die verschiedenen Teilprojekte werden hinsichtlich ihrer Machbarkeit und Kosten geprüft. Konkret wurden beide Lösungsansätze analysiert, Chancen und Risiken identifiziert sowie Erfolgsabsichten abgeschätzt. Im Rahmen der Machbarkeitsstudien wurden auch zentrale Anliegen der Grundeigentümerschaft untersucht. Untersucht wurde unter andere der Grundwasserspiegel für die Tiefgarage, die Erschliessung im Postquartier oder die Querungen der Rapperswilerstrasse wurde mit dem Kanton besprochen.
3. Abschluss Masterplan
Im letzten Schritt wird der Masterplan finalisiert und der Kostenteiler der öffentlichen Infrastrukturanlagen zwischen der Stadt Wetzikon und der SBB festgelegt. Der Masterplan ist ein informelles Planungsinstrument, um alle Vorhaben von privaten Bauherrschaften wie auch der Stadt und der SBB zu koordinieren. Eine wachsende Wohnbevölkerung erfordert bessere Infrastruktur. Die Gesetze verlangen einen zeitgemässen Ausbau des Bushofs. Zudem möchte die Stadt ideale Voraussetzungen schaffen, damit neuer Wohn- und Geweberaum an bester Lage erstellt wird.
4. Das Volk entscheidet
Die Stimmbevölkerung der Stadt Wetzikon entscheidet voraussichtlich am 30. November 2025 über einen Rahmenkredit für den Masterplan Stadtraum Bahnhof Wetzikon. Der Rahmenkredit umfasst alle Ausgaben, welche die Stadt Wetzikon trägt. Darin enthalten ist sicherlich der Kostenanteil für den Bushof, die Veloabstellplätze und für die öffentlichen Freiräume. Der Bruttokredit beinhaltet auch Beiträge der SBB, vom Bund (Agglomerationsprogramm) und vom Kanton.
Andrea Smith
Gesamtprojektleiterin SBB
«Das Bahnhofquartier Wetzikon neu zu denken und langfristig zu planen, erfordert mehr als Architektinnen, Planer und Bauherrschaft – es braucht ein starkes Miteinander. Die Stadt Wetzikon und die SBB setzen deshalb von Anfang an auf partnerschaftliche Zusammenarbeit und die Einbindung lokaler Interessengruppen.»

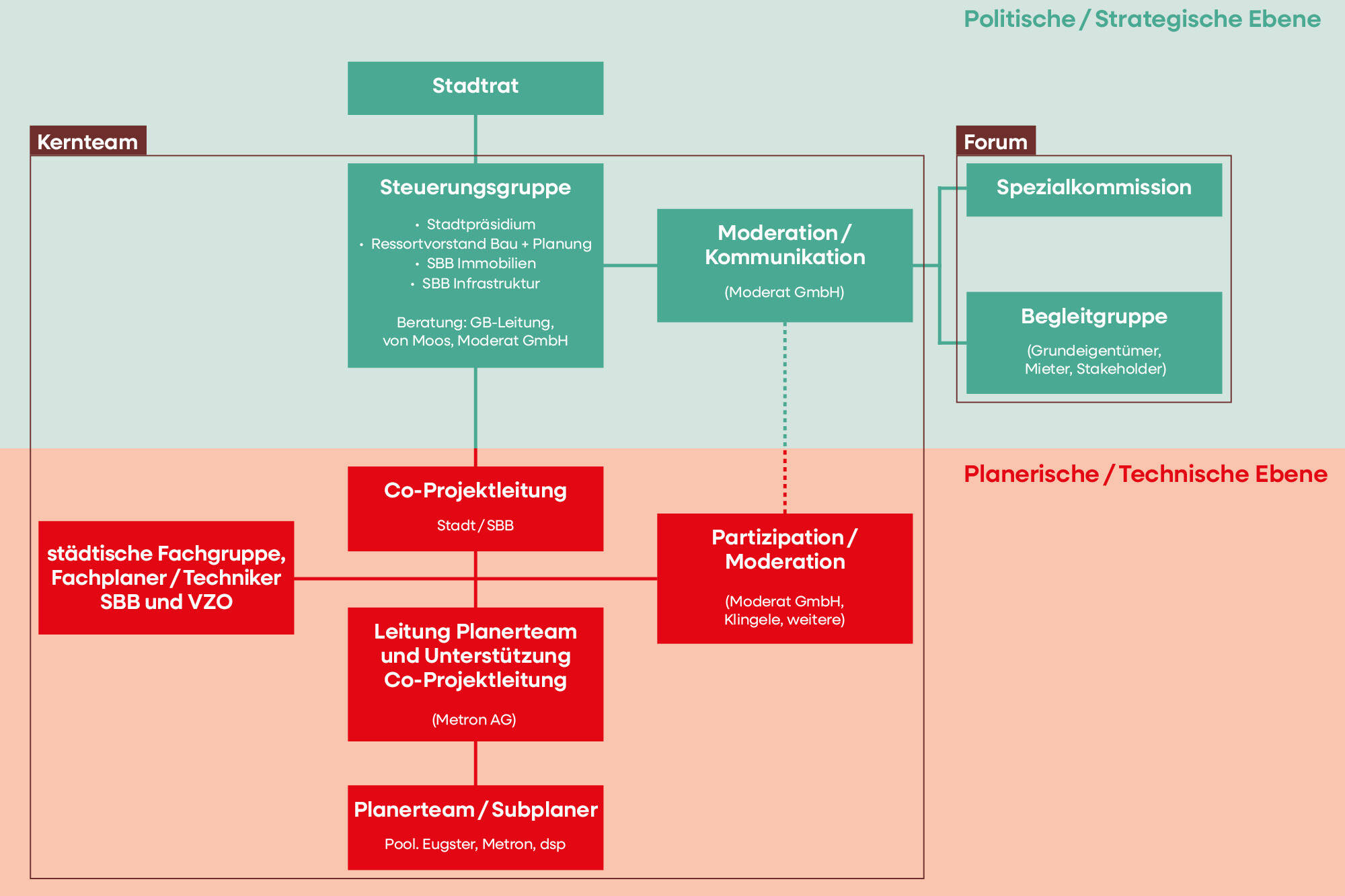

Politischer Prozess
Der Bahnhof Wetzikon entwickelte sich in den letzten Jahrzehnten zu einer wichtigen Drehscheibe des öffentlichen Verkehrs. Er wird täglich von Hunderten Pendlerinnen und Pendlern genutzt. 2008 startete die Planung für einen neuen Bushof, der zugehörige Rahmenkredit fand an der Urne aber keine Mehrheit. 2019 wurde ein weiterer Projektierungskredit für das Projekt «Bushof bestehend plus Guyer-Zeller-Strasse» aufgehoben. Die Umsetzung konnte wegen schwierigen Rahmenbedingungen und auch wegen des unzureichenden Einbezugs der Betroffenen nicht an die Hand genommen werden. Eine parlamentarische Motion im Dezember 2019 gab schliesslich den Anstoss für den nun laufenden, breit angelegten Mitwirkungsprozess. Das Stadtparlament hat den Stadtrat beauftragt, einen Masterplan auszuarbeiten und einen entsprechenden Rahmenkredit für die Realisierung der öffentlichen Aufgaben der Stadt Wetzikon vorzuschlagen. Der Rahmenkredit wird voraussichtlich im November 2025 den Stimmberechtigten an der Urne vorgelegt. Der Stadtrat und die SBB sind überzeugt, mit dem breit abgestützten Verfahren eine optimale Planung für das Generationenprojekt Stadtraum Bahnhof Wetzikon zu erhalten, die den Erwartungen und Bedürfnissen der Bevölkerung entspricht.

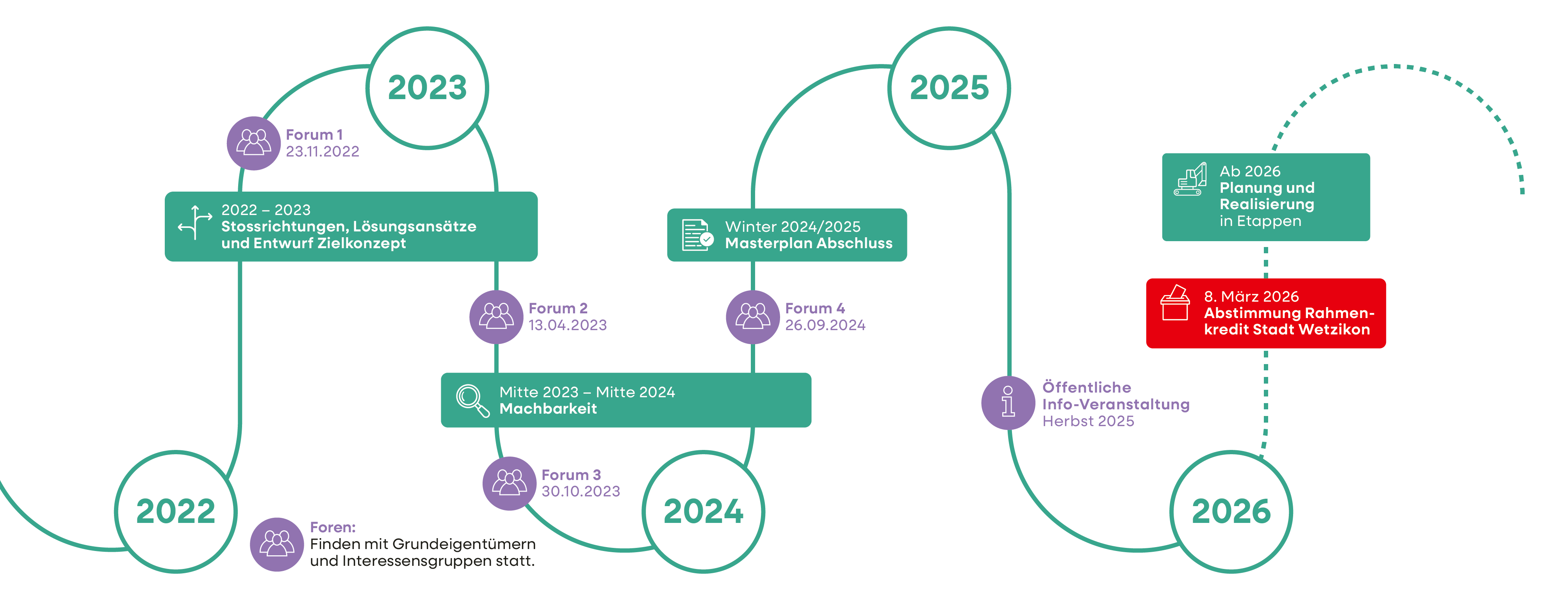

Timeline
ab 2026
Planung und Realisierung Teilprojekte
Wird der Rahmenkredit angenommen, können die einzelnen öffentlichen Vorhaben schrittweise umgesetzt werden.
30. November 2025 (geplant)
Urnengang Stadt Wetzikon
Volksentscheid über die Gutheissung des Rahmenkredits für den Masterplan Stadtraum Bahnhof Wetzikon.
Frühling/Sommer 2025
Forum 5
Der Masterplan und Vorschlag Rahmenkredit wird öffentlich vorgestellt.
2025
Verabschiedung Masterplan und Vorschlag Rahmenkredit
Der Stadtrat von Wetzikon und das Projektboard der SBB verabschieden den Masterplan. Daraus wird ein Rahmenkredit abgeleitet, über den die Stimmbevölkerung Ende 2025 abstimmen kann.
Bis Ende 2024
Machbarkeitsstudien und Abschluss Masterplan
Die Projektabsichten werden in verschiedenen Teilprojekten auf die Machbarkeit geprüft. Der Masterplan wird finalisiert und der Kostenverteiler zwischen der Stadt Wetzikon und der SBB definiert.
26. September 2024
Forum 4
Im Forum 4 wird das Zielkonzept der Bevölkerung vorgestellt. Ausgeschlossene Varianten für den Bushof und weitere verworfene Lösungsansätze werden aufgrund des Zielkatalogs begründet. Der Stadtrat gibt einen ersten Ausblick auf den Rahmenkredit.
Mitte 2024
Lösungsansätze und Entwurf Zielkonzept
Die verschiedenen Gremien beurteilen die geprüften Lösungsansätze mit dem Zielkatalog, sowie auf Basis der Erkenntnisse der Machbarkeitsstudien. Daraus entsteht ein Entwurf fürs Zielkonzept.
2023 bis 2024
Machbarkeitsstudien
Die zwei Lösungsansätze wie auch die Schlüsselelemente für den Masterplan werden hinsichtlich ihrer Machbarkeit vertieft geprüft. Konkret werden zwei Lösungsansätze analysiert, Chancen und Risiken identifiziert sowie Erfolgsabsichten abgeschätzt. Dabei werden auch die im Forum 3 besprochene Herausforderungen oder zusätzliche Varianten geprüft.
30. Oktober 2023
Forum 3
Zusammen mit Anwohnern, dem Gewerbe und weiteren Interessengruppen werden die Lösungsansätze gemeinsam besprochen und insbesondere die Auswirkung auf privates Grundeigentum thematisiert (Potentiale, Grenzen). Die Resultate fliessen in die Machbarkeitsstudie ein.
Mitte 2023
Auslösen der Machbarkeitsstudien
Die zwei verbleibenden Lösungsansätze müssen hinsichtlich ihrer Machbarkeit geprüft werden. Dazu werden Vertiefungsaufträge formuliert.
April 2023
Forum 2
Präsentation von zwei Lösungsansätzen und Vorstellen der Schlüsselelemente, sowie Diskussion der Herausforderungen.
23. November 2022
Forum 1
Einbezug der Grundeigentümer im Planungsperimeter, sowie der umliegenden Quartiere und Interessengruppen in den partizipativen Prozess. Präsentation der Ausgangslage, Diskussion von vier Szenarien.
2022-2023
Zielkatalog und erste Szenarien
Die Projektleitung legt die Grundlagen des Projekts fest und erarbeitet erste Stossrichtungen mittels vier Szenarien. Dabei werden die Bedürfnisse und Ziele der Entwicklung zusammengefasst. Es entstehen erste Pläne und ein Erläuterungsbericht vom interdisziplinären Planungsteam.
2020 -2021
Ausarbeitung und Vergabe der Planung
Der Stadtrat ist bereit, die Motion Masterplan Stadtraum Unterwetzikon entgegenzunehmen und löst die Ausschreibung und Projektorganisation aus. Die Planungsarbeiten werden mit Beschluss vom 9. Februar 2022 einem interdisziplinären Team unter der Führung der metron ag (Brugg), mit pool Architekten und Lorenz Eugster Landschaftsarchitekten vergeben. Die Mitwirkung und Beratung der Kommunikation geht an moderat GmbH (Aathal-Seegräben).
2. September 2019
Parlamentarische Motion Masterplan Stadtraum Unterwetzikon
Diese fordert die Entwicklung des Bahnhofgebietes unter Einbezug der umliegenden Quartiere in einem breit geführten wie auch adäquaten Mitwirkungsprozess.
2019
Öffentliche Auflage Gestaltungsplan Bushof Nord
Der zweite Anlauf für einen Gestaltungsplan scheitert an technischen Vorgaben
2015
Ablehnung Kredit Umbau Bushof
Der Kredit wird aufgrund eines Referendums von der Stimmbevölkerung der Stadt Wetzikon verworfen.
